1.2.1建筑概況

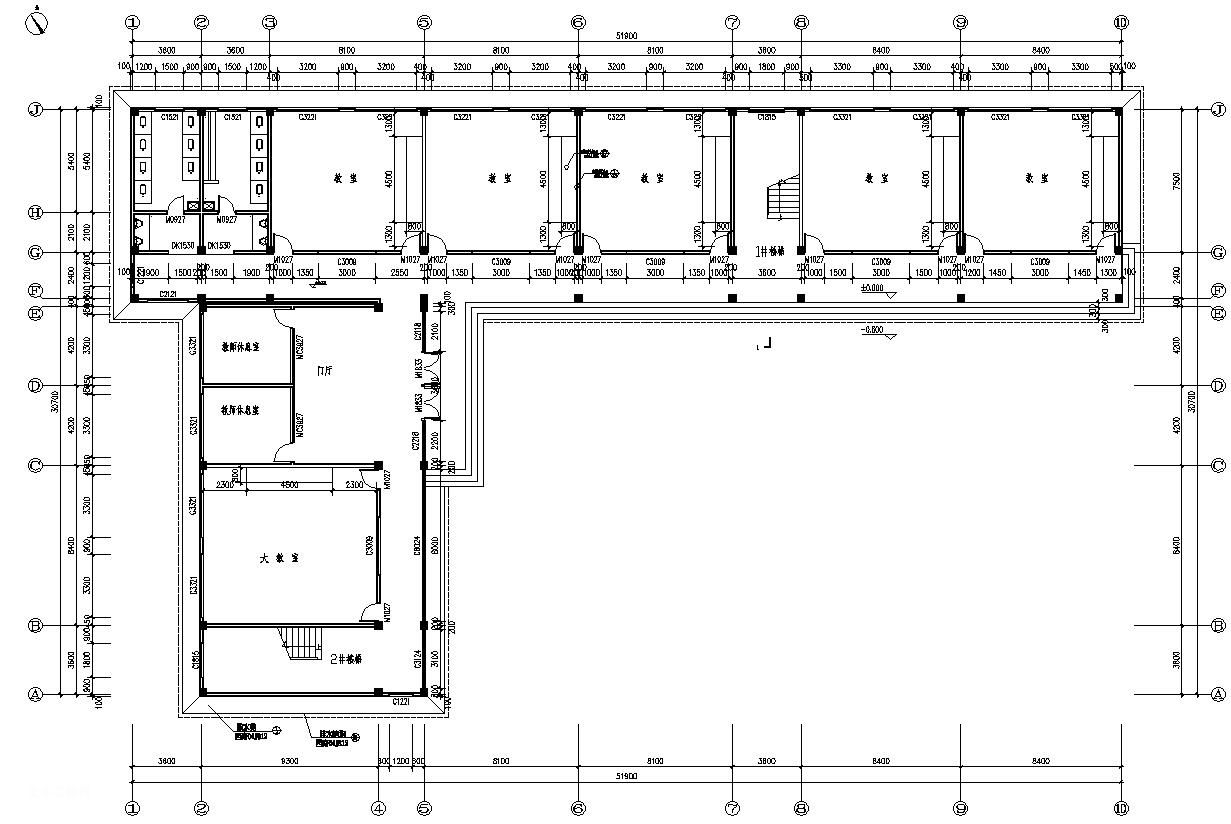

本工程為宜賓市某高級職業中學教學樓,采用現澆柱、梁、板的混凝土框架結構。
層高及建筑面積:總建筑面積約3086平方米,建筑高度:22.040M, 建筑抗震設防烈度為八度, 屋面防水等級為二級.
1.2.2結構概況
(1)基礎特征:基礎采用人工成孔灌注樁,樁徑800mm,樁身混凝土強度等級為C30,樁頂設承臺,承臺之間由基礎梁連接。
1.2.4其它概況
(1)施工工期要求從2013年4月1日至同年6月24號竣工。
(2)主要分項工程工程量主要分項工程工程量詳見附表一至附表十九。
(3)氣象條件九江夏秋兩季主導風向偏東南,春季雨水較多。
(4)施工技術經濟條件
型號為TC5210的塔吊一臺、斗容1立方米的挖土機兩臺、HZ5090自卸汽車6臺,鋼筋加工機械2臺、電動絞絲機2臺、木工加工機2臺、J12-19電鉆3臺、電焊機4臺、人力雙輪車40部、水準儀3臺、經緯儀2臺、氧割設備2臺、插入式振動器15部、平板振動器9部、振動夯實機2臺、水泵3臺、污水泵2臺等可按計劃供應。

1.3施工部署
1.3.1組建項目經理部
在本工程施工中實施項目法施工的管理模式,組建本工程的項目經理部,對工程施工全過程的進度、質量、安全、成本及文明施工等負全責。項目經理部要以工程項目管理為核心,以優質、高速、安全、文明為主軸,加強動態、科學管理,優化生產要素,精心施工,大力推廣先進施工技術,在創工程質量優良的同時,力爭提前完成施工任務。
本工程本著“先土建后安裝”、“先地下后地上”、“先主體后裝修”、“先室內后室外”的原則安排各工種、各工序立體交叉施工作業。投入充足的勞力、機具設備、材料,本著“安全第一”,“質量為本”指導思想,地下工程立足一個“搶”字,主體工程立足一個“精”字,裝修工程立足一個“細”字組織現場施工。在施工中針對具體情況及時調整施工順序,上道工序的完成要為下道工序創造施工條件,下道工序施工要能保證上道工序的完整不受損壞,以減少不必要的返工浪費,確保工程質量。
